新発田地域振興局 農村整備部発注 下里地区 区画整理第2次工事
土木 圃場 2026年
概要
| 用途 | 圃場 |
|---|---|
| 施工地 | 阿賀野市 小島地内 |
| 発注者 | 新発田地域振興局 農村整備部 |
| 竣工年月 | 2026年3月 |

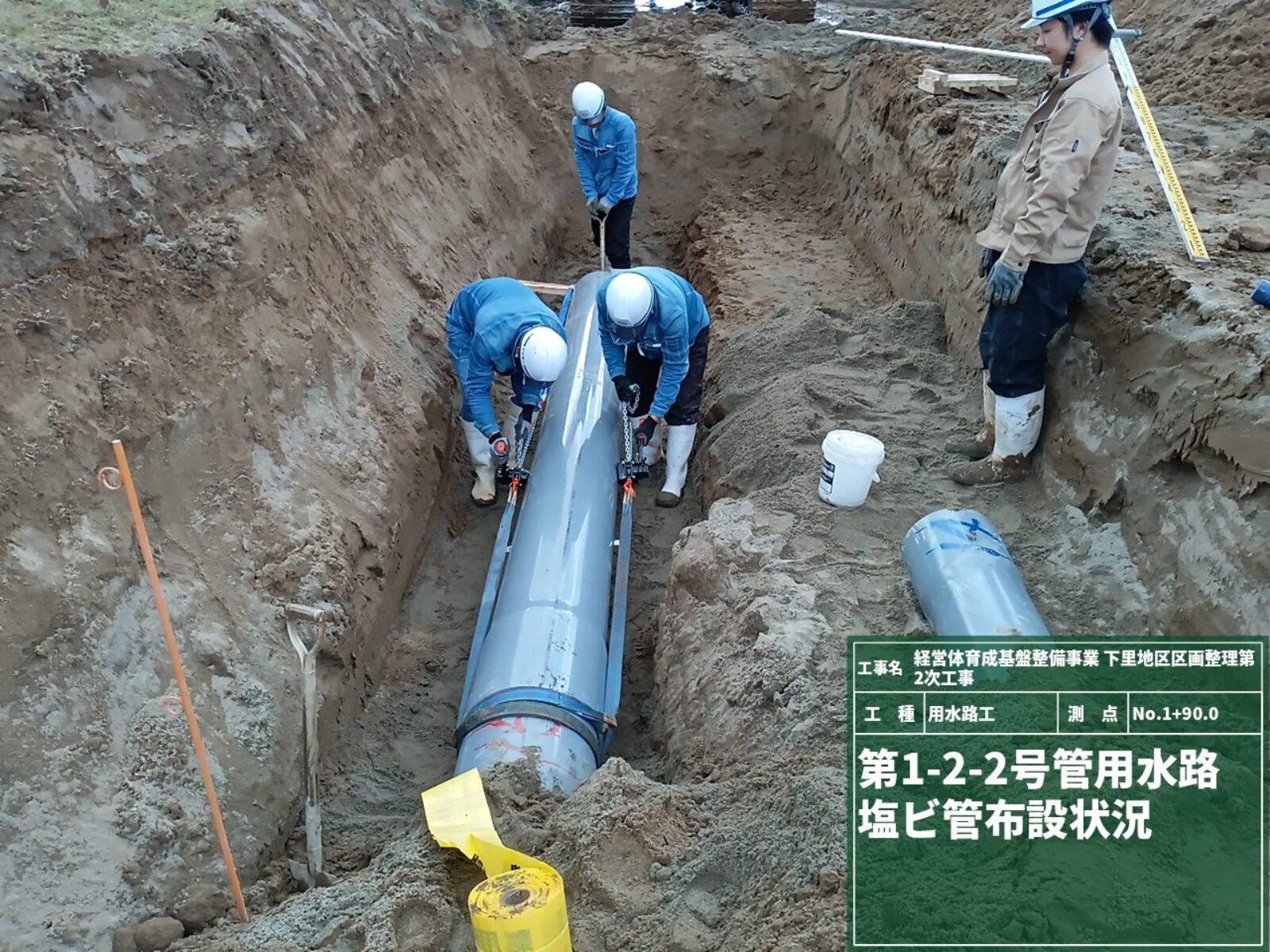

| 規模 | 区画整理 3.32ha 整地工 3.32ha 用水路工 904.9m 排水路工 1.955.4m 道路工 1236.4m |

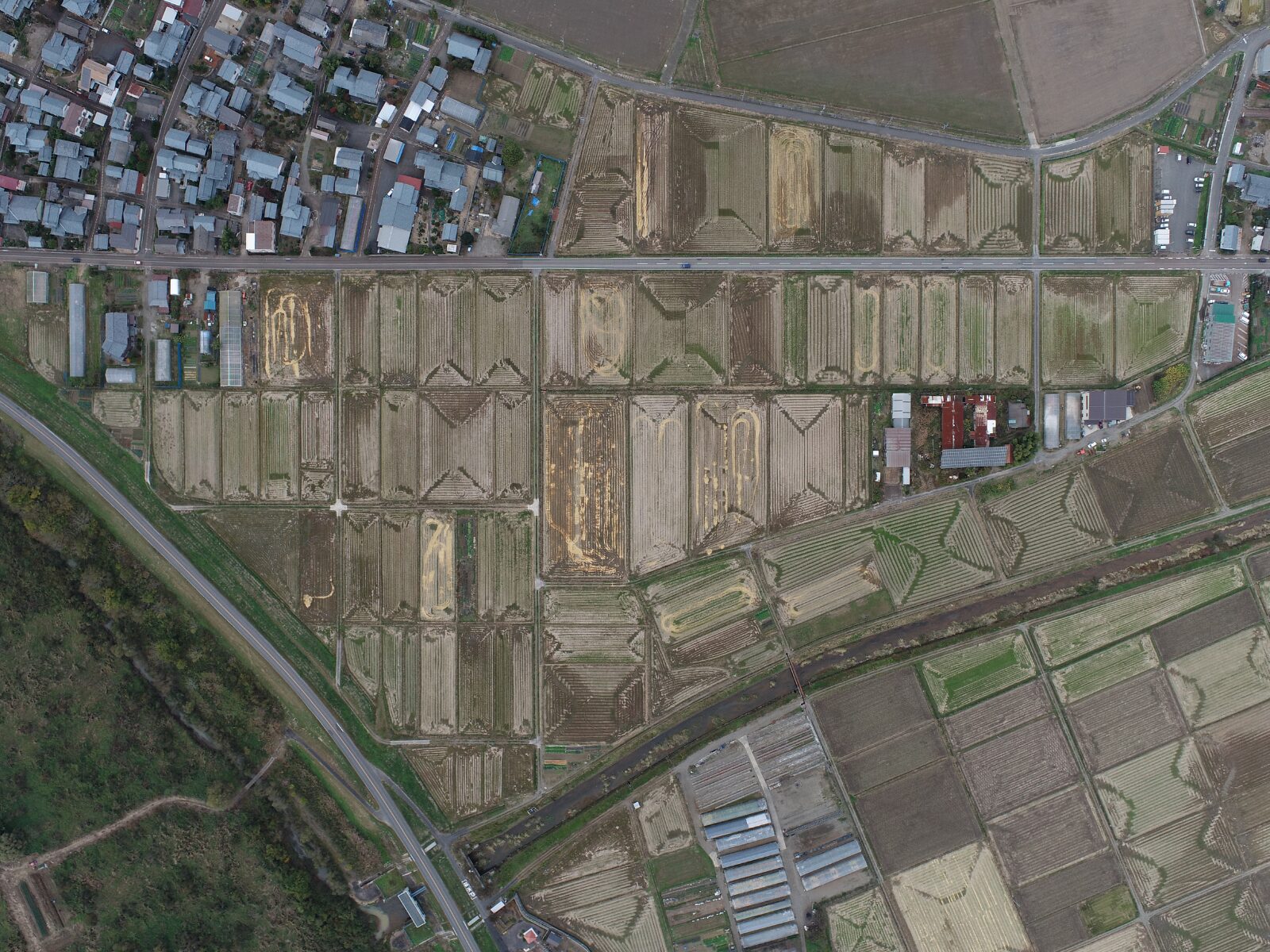

周辺マップ
施工担当者コメント
本工事は2024年11月11日の受注工事であったが、阿賀野川土地改良区から地元説明会、工事委員説明会を
今後の補正工事で発注される工事と合わせて説明会等を行うとされ、受注後すぐに施工することができなかった。
そのため、本格的な工事着手は2025年3月中旬となった。

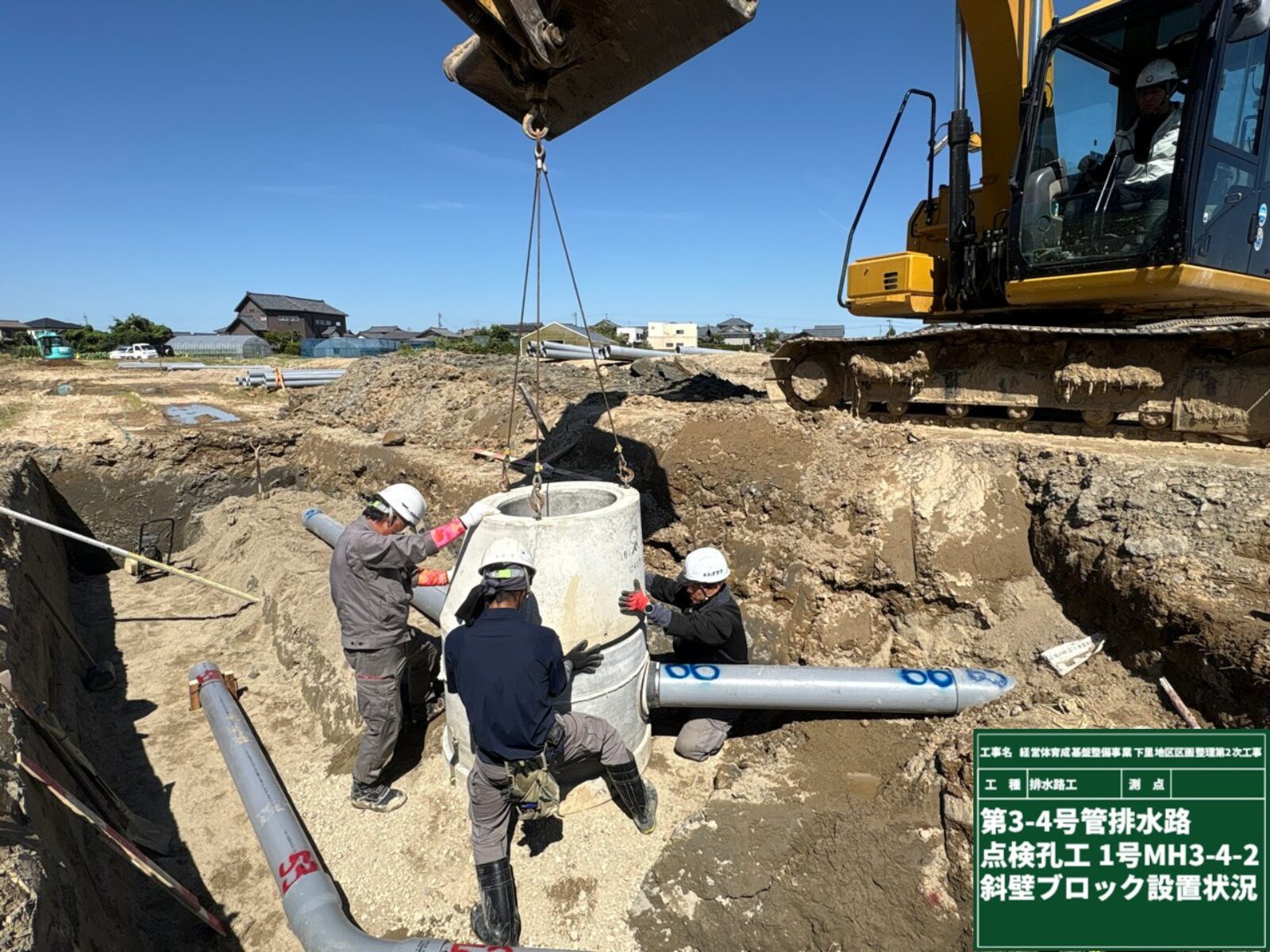

工期的に余裕のある期間と思われたが、管水路の市道横断が数箇所あり、
そのうち、2箇所は4次工事田圃からの重機作業でなければ施工不可能の位置だった。
4次工事施工範囲の田圃は休耕しておらず、着手可能となるのが稲刈り後の10月中旬以降だった為、
仮廻し道路造成~施工~仮廻し道路撤去まで、冬期期間に入ることも含めると工程が厳しかった。
これらの制約を守りながら施工班、機械を増やすなど工程の短縮を図り、
事故も無く無事に施工を完了することができた。
